【本中心沿革史】

源起

  行政院長-蔣經國先生,於民國 63年至 68 年間推動國家十大建設計畫,包含六項交通運輸、三項重工業及一項能源,其中重工業包含成立中船公司發展造船工業,成立中鋼公司發展鋼鐵工業、成立中油高雄總廠發展石油事業等。而後經歸國學人建議,並在配合十大設發展造船業之願景下,由經濟部、國防部與教育部共同推動,於民國 65年7月1日成立隸屬經濟部下之財團法人聯合船舶設計中心 (現今船舶中心 ),隔年海軍並響應國家政策下成立海軍研究發展中心。

海軍研究發展中心

  海軍研究發展中心成立於民國66年4月1日高雄左營基地,位於原美軍顧問團園區之海友新村,下轄政戰部、綜計、船體、船機、電子 以及兵器等五組,負責海軍各項研究以及新艦艇籌獲工作,並承擔海軍技術專案之研究分析工作,最初編組員額計48員。


海軍造船發展中心的成立

  海軍研究發展中心於69 至 71 年間負責忠義計畫、劍龍與自勵等三項專案之規畫與推動,並檢派所屬專業軍官參與前述專案,以致人員減縮,功能驟減,逐於71年8月1日將原海軍第一造船廠之設計中心併入,整編為海軍造船發展中心,74年7月10日由海友新村搬遷至海一廠行政大樓遺留之日式木造行政廠區(現今設繪大樓前址 )並命名為「光華營區」,下轄政戰部,綜計、船體機電子兵器與測材等六組以及複製工廠 (現今生活大樓),配合造艦能量之發展,積極從事奠基建制、研究發展、造艦設計與管理、艦艇加改裝工程等多項設計工作。至於資訊大樓 (興艨館)與現今設繪大樓則於78年啟動光華一號計畫時先後分別配合新建與更新。

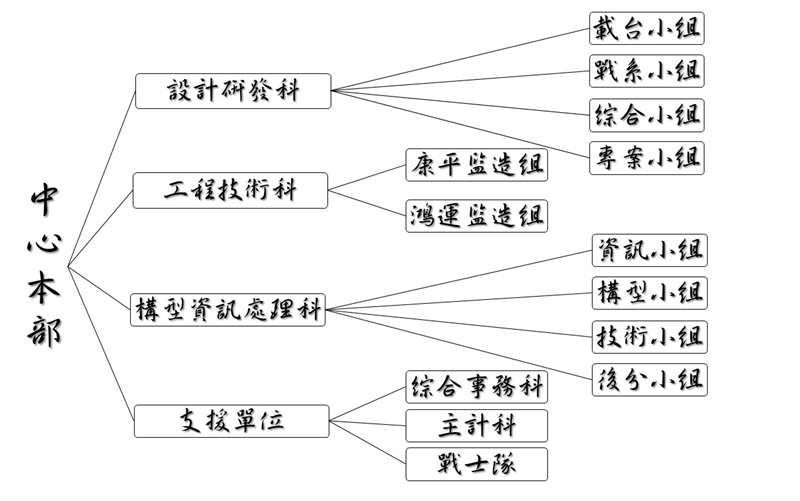

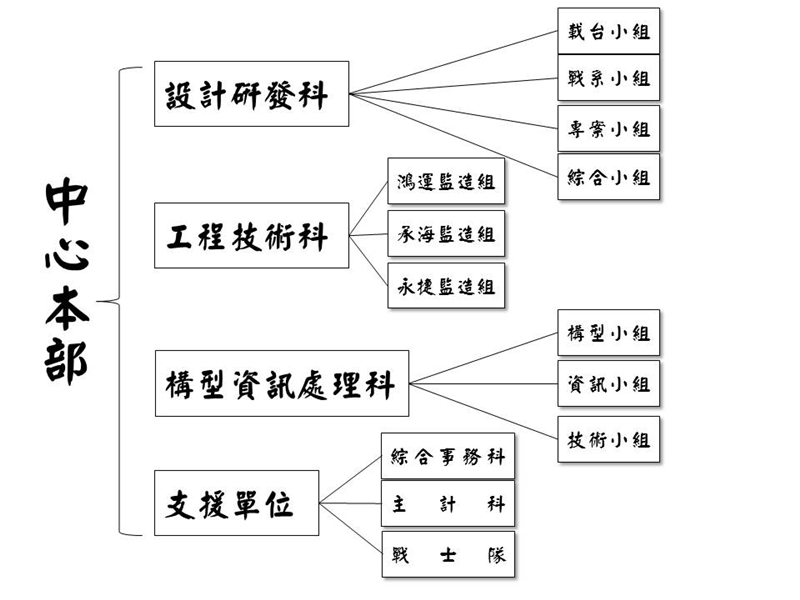

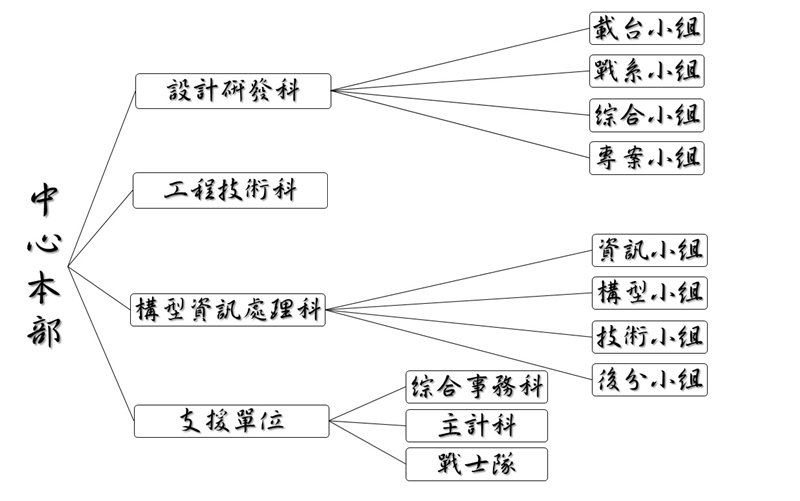

現階段組織架構及任務

  本中心在發展之四十年 過程中,多次調整組織架構 與人力,但不論如何,中心任務一直保持「新艦艇籌獲」、「重大加改裝設計」、「新船監造」與「後勤支援與服務 」等工作 。

重要事蹟

  1. 海洋測量船1艘1983年1月開工,1985年7月交艦。
  2. 自勵艇PCL 1艘 1983年5月開工,1985年3月交艦。
  3. 16米海測艇2艘1985年7月開工,1988年12月交艦。
  4. 自勵艇6艘1986年5月開工,1988年7月交艦。
  5. 永豐級獵雷艦4艘1988年2月開工,1992年9月交艦。
  6. AOE補給艦1艘1988年10月開工,1990年6月交艦。
  7. 達觀號測量船1艘1990年7月開工,1996年7月交艦。
  8. 光華一號計畫8艘1990年1月開工,2004年3月交艦。
  9. 光華二號計畫6艘1992年1月開工,1998年7月交艦。
  10. 光華三號計畫原型艦1艘1993年8月開工,1994年11月交艦。
  11. 光華三號計畫後續艦11艘1997年9月開工,2000年6月交艦。
  12. LCU自建案13艘1996年1月開工,2000年6月交艦。
  13. 港勤拖船案19艘1998年8月開工,2002年1月交艦。
  14. 光華六號計畫原型艦1艘2001年10月開工,2003年4月交艦。
  15. LCM自建案2艘2005年10月開工,2006年7月交艦。
  16. 光華六號計畫後續艦30艘2007年11月開工,2011年12月交艦。
  17. 合永計畫7艘2010年7月開工,2013年12月交艦。
  18. 禎祥計畫1艘2012年1月開工,2015年1月交艦。
  19. 迅海計畫1艘2012年1月開工,2014年12月交艦。
  20. 康平專案6艘2013年1月開工,預計2021年9月交艦。
